国家电投连江核电一期工程第一单元精确吊装定位

新华日报

  • 2024

  • Hot: 1w+

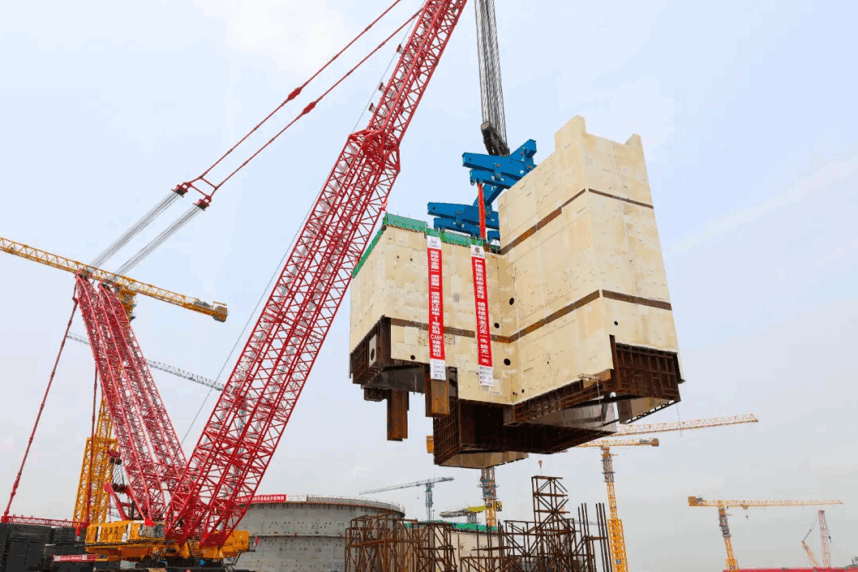

2024年4月13日15时18分,国家电投连江核电一期工程第一单元CA01模块(蒸汽发电机舱及换料通道模块)准确吊装就位,为核岛堆厂房内部结构后续施工创造了有利条件。带起重机的CA01模块位于核岛反应堆厂房内,该厂房是反应堆压力容器、蒸发器和稳定器等主要设备的安装室。该模块的整体形状为T形,尺寸为长29米,宽26.7米,高23.5米。它由47个子模块组成,总起重量为1066吨。 承担主要吊装任务的SCC36000A是世界上第一台3600吨履带式起重机,已部署到石岛湾核电站和廉江核电站。这是SCC36000A在廉江核电站完成的第四次千吨级超大型吊装。

图片来源:国家电力投资新闻中心,美国核能湛江视频账户
吊钩1:一期工程CA20模块吊装(首千吨模块)

图片来源:国家电力投资新闻中心,美国核能湛江视频账户
吊钩2:第一单元核岛安全壳底封头吊装(850吨)

图片来源:国家电力投资新闻中心,美国核能湛江视频账户
吊钩3:第一单元CV缸单环吊装(1010吨)

图片来源:国家电力投资新闻中心,美国核能湛江视频账户
吊钩4:CA01模块吊装第一单元(1066吨)

湛江核电严格执行“确保核安全万无一失”、“绝对责任、最高标准、系统运行、经验反馈”的要求,积极践行“一次到位”的工作理念,制定精准的控制措施。为了克服封闭工厂中模块主吊耳负载测试的挑战,使用3D激光扫描、模拟碰撞检测和重心建模分析等先进方法提前识别和处理干扰项目,精确地对模块进行水平调整,最终实现精确的模块提升和定位。
